結論から言うと、30坪前後の一戸建てで外壁塗装にかかる期間は、およそ10〜14日が標準です。日曜休工や雨による順延も含めると、実際には約2週間前後になることが多いとされています。「工事中は家にいないといけない?」「洗濯物や車はどうなる?」といった疑問も、事前に知っておけば安心です。今回は、工事期間の目安と工程、そして工事中の過ごし方をわかりやすく解説します。

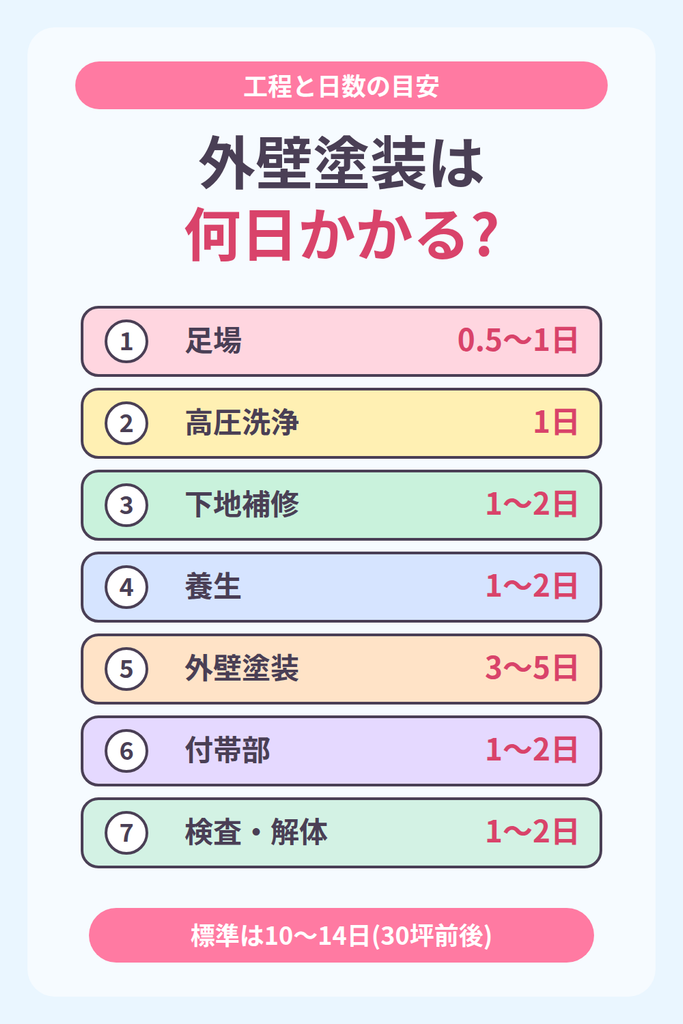

一般的な戸建て(30坪前後)の標準工期は、10〜14日です。工程ごとの日数の目安は、次のとおりです。
| 工程 | 目安日数 | 内容 |
|---|---|---|
| 足場・シート | 0.5〜1日 | 足場の設置と安全確認 |
| 高圧洗浄 | 1日 | 汚れや古い塗膜を洗い流す |
| 下地補修 | 1〜2日 | ひび割れやコーキングの補修 |
| 養生 | 1〜2日 | 窓や床、塗らない部分の保護 |
| 外壁塗装 | 3〜5日 | 下塗り・中塗り・上塗り |
| 付帯部の塗装 | 1〜2日 | 雨樋・破風板・軒天など |
| 検査・足場解体 | 1〜2日 | 最終確認と足場の撤去 |
**各工程の間には乾燥の待ち時間があります。**高圧洗浄のあとは半日〜1日、塗り重ねの前は、気温や湿度によって翌日まで待つこともあるといわれています。「塗料を塗る日数」だけでなく、「乾かす時間」も含めて工期になっているのです。

標準より工期が延びる主な理由は、次の4つです。
梅雨や台風のシーズンは、予備日を2〜3日見込んでおくと安心です。標準の目安は12〜17日とされています。
また、気温が低い時期は塗料が乾きにくくなります。寒い地域では、初冬の工期が14〜18日ほどになることもあり、真冬は施工を見送る日が増えやすいとされています。以前の記事「外壁塗装のベストな時期・季節」でも紹介したとおり、塗装には気温5℃以上・湿度85%未満が目安。**これから年内に工事をお考えの方は、早めの着工が安心です。**詳しくは「年内にリフォームするメリット」の記事もご覧ください。

**基本的に、在宅していなくても大丈夫です。**ただ、次のような場面では立ち会えるとスムーズです。
また、次の点は事前に業者と共有しておくと、暮らしの負担を減らせます。
具体的な対応は業者によって異なりますが、多くの現場で、次のような点が気になるポイントとして挙げられます。
「いつから、いつまで何ができなくなるのか」を、着工前に聞いておくのが、いちばんのトラブル予防です。
工期のことで後悔しないために、見積もりの段階で次の3点を確認しましょう。
見積もりの見方は、以前の記事「外壁塗装の見積書、どこを見ればいい?」もあわせてご覧ください。
Q. 外壁塗装は、最短で何日で終わりますか? A. 一般的な戸建てなら10日前後が標準で、これより極端に短い工期は、乾燥時間や工程が省かれていないか確認が必要です。
Q. 屋根も一緒に塗ると、何日増えますか? A. 外壁だけの場合に比べて、3〜4日ほど増える目安です。足場を共通で使えるため、同時に行うメリットもあります。
Q. 雨が続いたら、どうなりますか? A. 作業は順延になり、工期が延びます。延びたときの対応(追加費用の有無など)は、契約前に確認しておきましょう。
Q. 工事中、ずっと家にいる必要はありますか? A. 基本的には不要です。ただ、養生の前後や、電気・水道の確認時には立ち会えるとスムーズです。
外壁塗装の工期は、30坪前後の戸建てで10〜14日が標準、実際には約2週間前後を見ておくと安心です。天候や下地の状態、屋根の同時施工によって延びることもあるため、余裕をもったスケジュールで計画しましょう。工事中の暮らしへの影響も、着工前に業者へ確認しておけば、ぐっと安心して任せられます。気になることがあれば、まずは気軽にご相談ください。
